Средняя продолжительность простоя вагона под погрузкой:
(3.20)
(3.21)
Дополнительные расходы, связанные с простоем вагонов на попутных технических станциях, проходимых с переработкой;
(3.22)
где
- общая приведенная экономия на один вагон при пропуске вагонопотока через техническую станцию без переработки, ч. Принимаем
= 5,1.
Эсорт = 5,1х(7 + 0,5х12) = 66,3 руб.
Расходы, зависящие от продолжительности нахождения вагона с контейнерами в движении в составе грузового поезда:
(3.23)
где Тдв – время нахождения вагона в движении до места расформирования поезда, ч.;
(3.24)
где L – длина участка обращения контейнерного поезда, км/ч. Принимаем L =480 км;
- участковая скорость хода грузового поезда, км/ч. Определяется умножением технической скорости
на коэффициент участковой скорости.
= 55х0,84 = 46,2 км/ч.
Эдв = 10,39х(7 + 0,5х12) = 135,07 руб.
Расходы, зависящие от потребного локомотивного парка при перевозке контейнеров в грузовых поездах:
(3.25)
где елб – приведенная стоимость локомотиво- часа поездного локомотива на участке с учетом затрат на содержание локомотивной бригады, руб/ч, принимать елб = 200 руб.
Расходы, зависящие от срока доставки контейнерных грузов:
(3.26)
где Ен – коэффициент дисконтирования. Можно принимать Ен = 0,12;
Цm – средняя цена тонны груза, перевозимого в контейнерах, руб., в курсовом проекте принимаем Цm = 10000 руб.;
Рст – средняя статистическая нагрузка условного контейнера, т. Принимаем Рст = 1,8;

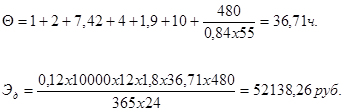

Θ – расчетный срок доставки груза от отправителя до получателя, ч:
(3.27)
,
- средний простой вагона на технической станции, проходимой соответственно без переработки и с переработкой, ч. Принимаем
=1,9,
=10;
β – коэффициент участковой скорости. Принимаем β = 0,84.
Суммируя составляющие элементы общих затрат согласно формуле (3.17), получают расходы на доставку вагонов с контейнерами в составе грузового поезда.
Эгп = 54 + 23922,08 + 66,3 + 135,07 + 51,95 + 52138,26 = 76367,66 руб.
Сравнивая расходы на доставку контейнеров в ускоренном и грузовом поезде, определяем целесообразность назначения контейнерного поезда на рассматриваемом направлении.
Сравним полученные результаты в п.3.2. и п.3.3.
При Экп = 74534,41 руб. ‹ Эгп = 76367,66 руб.; В результате расчетов данный ускоренный контейнерный поезд эффективнее грузового поезда.
В проекте рассмотрен и рассчитан оптимальный план формирования вагонов с контейнерами. Рассчитаны емкости складов средне- и крупнотоннажными контейнерами, определены полезные длины площадок и их количество, а также число машин и механизмов для переработки, прибываемых и отправляемых контейнеров. Проведен расчет эффективности назначения контейнерных поездов.
Популярное на сайте:
Расчет валового дохода АТП, прибыли и рентабельности
Валовые доходы АТП (Двал) определяются суммированием доходов, полученных от всех видов деятельности АТП (перевозочной работы Дпер, транспортно-экспедиционных операций Дтэо, погрузочно-разгрузочных работ Дп-р и прочих работ и услуг Дпр). Двал = Дпер + Дтэо + Дп-р + Дпр . (5.3) При определении доходо ...
Естественная освещенность на переходе
Несмотря на развитие радионавигации, астрономические способы определения места судна не утратили своего значения для обеспечения навигационной безопасности мореплавания. Так же судоводителю необходимо знать время восхода и захода Солнца, и время начала сумерек. Все вышесказанное существенно влияет ...
Производственная программа по техническому обслуживанию и ремонту автомобилей
Планирование технического обслуживания и ремонта подвижного состава ставит своей задачей: - установить потребное количество ТО - определить общую трудоемкость работ по ТО и Р. Исходными данными для составления плана по ТО и Р являются: - принятая система и методы ТО - производственная программа по ...
